Tydzień na budowie S19 na Podkarpaciu


Postępują prace na budowie podkarpackich odcinków drogi ekspresowej S19. Wykonawcy prowadzą prace w pełnym zakresie i we wszystkich branżach. Zapraszamy na fotorelację z placów budowy oraz informacje o postępie prac na poszczególnych odcinkach.

S19 odc. Lasy Janowskie - Zdziary o dł. 9,3 km

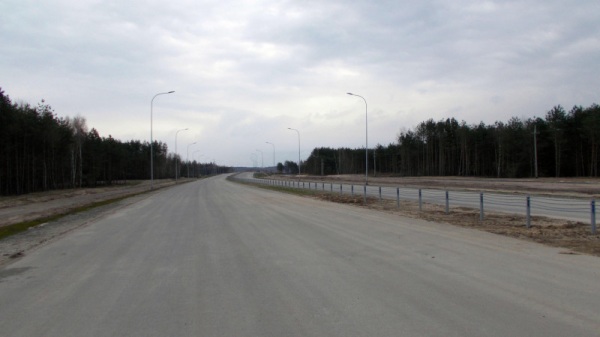

Aktualne zaawansowanie robót wynosi 74%.

Wykonawca (konsorcjum firm Strabag Sp. z o.o. i Strabag Infrastruktura Południe Sp. z o.o.) w ubiegłym tygodniu wykonywał humusowanie skarp i terenów płaskich oraz układano ścieki trójkątne i krawężniki granitowe.

W zakresie robót mostowych:

- na moście 01MS w m. Łążek Ordynacki betonowano płyty przejściowe

- na wiadukcie 02WD nad S19 w m. Domostawa wykonywano izolację grubą na ustroju nośnym i płytach przejściowych na podporze A

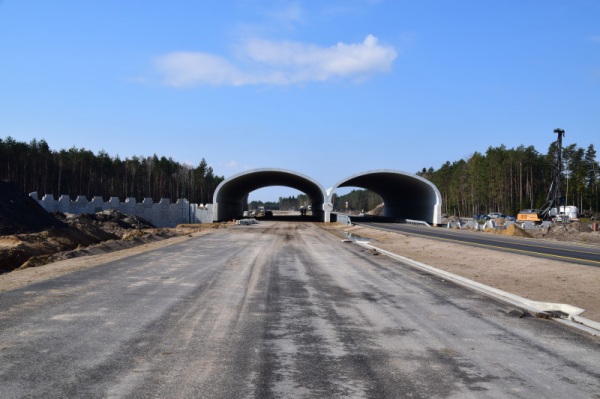

- na przejściu ekologicznym dla średnich zwierząt górą 03PESG w m. Domostawa wykonywano betonowanie gzymsów etap II

- na wiadukcie 04WD nad S19 w m. Domostawa montowano deskę gzymsową oraz betonowano dylatację

- na moście 09MS w m. Kutyły betonowano wnęki płyty przejściowe

- na wiadukcie 10WD w m. Kutyły montowano bariery

- na wiadukcie 11WS w m. Zdziary wykonywano izolację grubą ustroju nośnego i płyt przejściowych.

W sumie w ubiegłym tygodniu na obiekty mostowe dostarczono około 90 m3 betonu. Z robót branżowych kontynuowano budowę kanału technologicznego, drenażu wgłębnego oraz regulację włazów. Na MOP Bukowa wykonywano nasadzenia drzew i krzewów.

S19 odc. Zdziary - Rudnik nad Sanem o dł. 9 km

Aktualne zaawansowanie robót wynosi 64%.

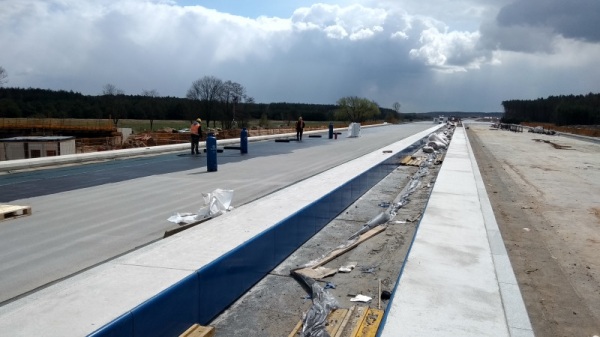

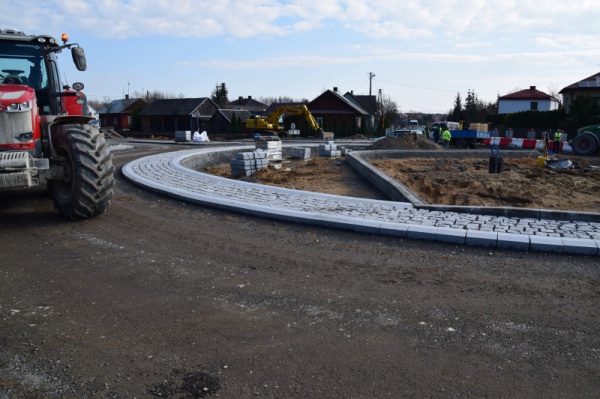

Wykonawca (Mosty Łódź S.A.) w ubiegłym tygodniu układał nawierzchnię z kostki kamiennej na rondzie w Zdziarach oraz zamontował słupy ekranów akustycznych. W zakresie branży mostowej:

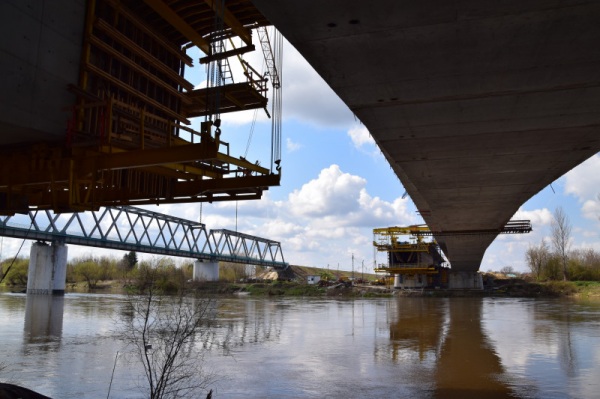

- na moście 08MS nad rzeką San zbrojono i betonowano segment 8/3 i 6/4 na nitce lewej

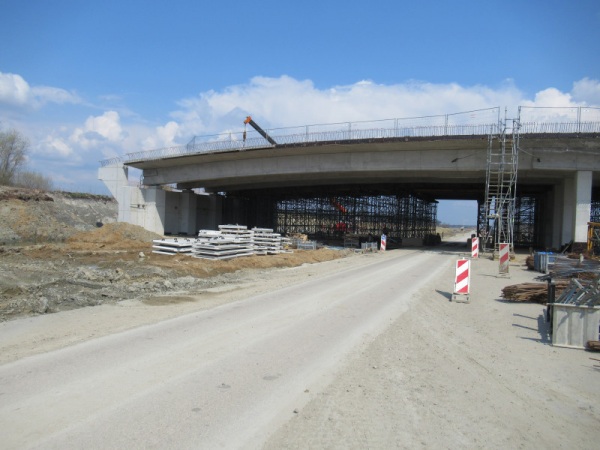

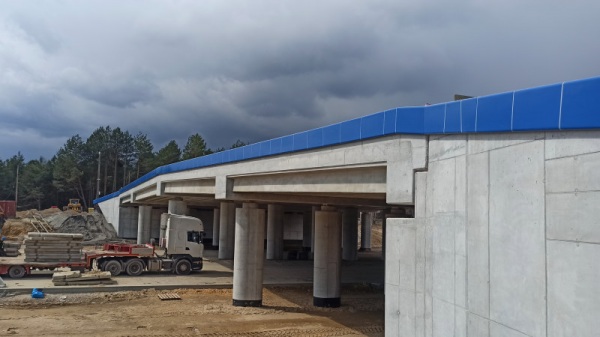

-na wiadukcie 07WD nad S19 w ciągu DW858 w rejonie m. Zarzecze wykonywano beton podkładowy kap chodnikowych na długości skrzydeł podpory nr 3

- na wiadukcie 03WD nad S19 w ciągu DP1049R w rejonie m. Zapacz wykonywano izolację cienką przyczółka P1

- na wiadukcie 12WD nad S19 w ciągu DK19 w rejonie m. Zdziary wykonywano zasypkę przyczółków i betonowanie dylatacji modułowych.

W sumie w ubiegłym tygodniu na obiektach mostowych wbudowano około 23 ton stali oraz dostarczono 210 m3 betonu.

Z robót branżowych wykonywano kanał technologiczny i montaż wylotów skarpowych S19.

S19 odc. Rudnik nad Sanem - Nisko Południe o dł. 6 km

Aktualne zawansowanie robót wynosi 85%.

Wykonawca (Wykonawca: Strabag Sp. z o.o. i Strabag Infrastruktura Południe Sp. z o.o.) w ubiegłym tygodniu kontynuował wykonywanie podbudowy zasadniczej z mieszanki niezwiązanej z kruszywem C90/3 o grubości 20cm, montowano bariery liniowe oraz wykonywano warstwę wiążącą z betonu asfaltowego AC 16W.

W zakresie robót mostowych:

- na wiadukcie WS10 nad DK77 na węźle Rudnik nad Sanem układano schody skarpowe

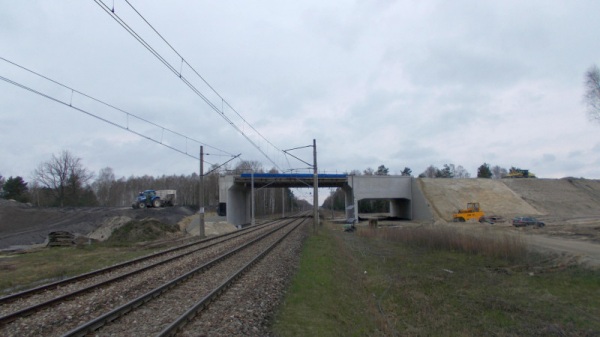

- na wiadukcie WS11 nad drogą leśną oraz linią kolejową normalnotorową LK68 Lublin – Przeworsk zbrojono płyty przejściowe

- na wiadukcie WS12 nad drogą gminną DG 102704R zbrojono płyty przejściowe i wykonywano beton niekonstrukcyjny pod płyty przejściowe

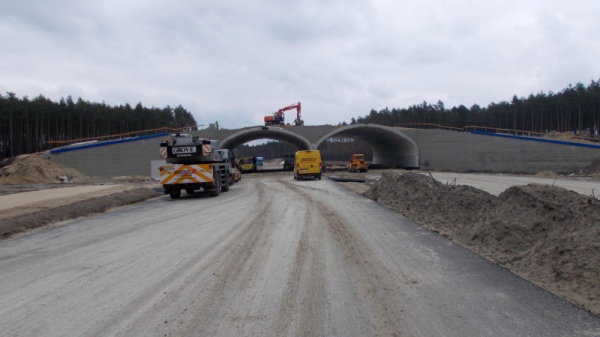

- na przejściu dla średnich zwierząt PZŚd-13 w km 20+303,11 drogi ekspresowej S19 kontynuowano wykonywanie betonu niekonstrukcyjnego pod płyty przejściowe oraz zbrojono płyty przejściowe.

W sumie w ubiegłym tygodniu na obiektach mostowych wbudowano około 10 ton stali oraz dostarczono 50 m3 betonu.

Z robót branżowych kontynuowano przebudowę rowów i cieków melioracyjnych, budowę oświetlenia drogowego i zasilania oraz kanalizacji deszczowej i kanału technologicznego.

Na zbiorniku Zb-21 wykonywano umocnienie dna i skarp geokratą komórkową PEHD wypełnioną kruszywem oraz dociążano zbiornik materiałem sypkim.

S19 odc. Nisko Płd. – Podgórze o dł. 11,5 km

Aktualne zaawansowanie robót wynosi 60%.

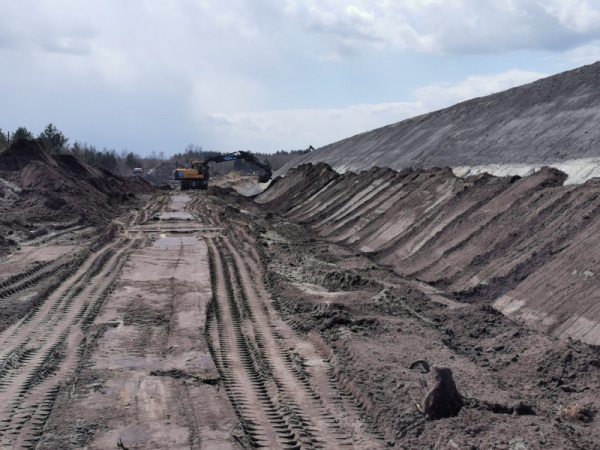

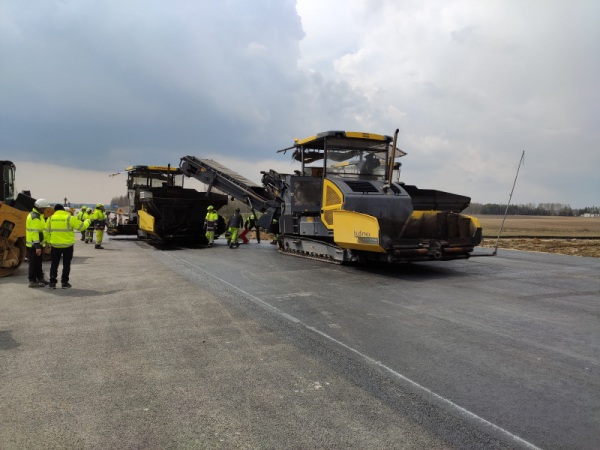

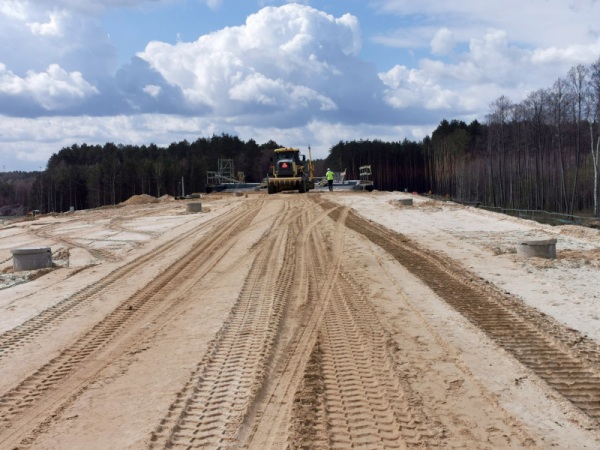

Wykonawca (Konsorcjum: Mostostal Warszawa S.A. i Acciona Construcciones S.A.) w ubiegłym tygodniu (63. tydzień budowy) w zakresie branży drogowej kontynuował roboty ziemne. Wykonano ok. 10000 m3 nasypów drogowych na drodze ekspresowej S19, 3500 m3 nasypów na przebudowywanej DK19, 600 m3 nasypów na drodze gminnej 102301R i ok. 4300 m3 wykopów drogowych na MOP Podgórze. Kontynuowano też plantowanie i umacnianie skarp oraz rowów drogowych, a także prace związane z odhumusowaniem terenu pod drogami dojazdowymi i humusowanie terenów płaskich na obszarze MOP Podgórze. Ponadto, na DK19 wykonano kolejny odcinek podbudowy z kruszywa pod chodnik i ścieżkę rowerową. Układano też kostkę brukową oraz obrzeża betonowe i ściek z kostki kamiennej.

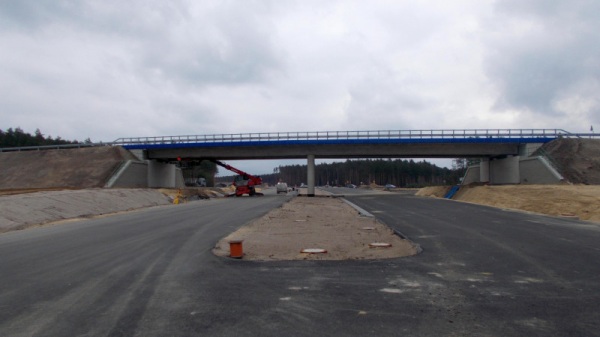

W zakresie branży mostowej Wykonawca na przejściach dla zwierząt wykonał m.in. montaż zbrojenia płyt przejściowych i odwodnienie zasypki przyczółków podpór obiektu, nasyp stożka przyczółków podpór oraz nasyp przyległy do obiektu wraz z zagęszczeniem. Na wiadukcie 21WD w ciągu DK19 nad S19 wykonano betonowanie płyt przejściowych oraz montaż desek gzymsowych. Ponadto, na wiadukcie 25WD w ciągu drogi gminnej DG 002301R nad drogą ekspresową, ustawiono ponad 45 m ścieku przykrawężnikowego i wykonano izolację bitumiczną podpór obiektu. W zakresie branży sanitarnej trwały prace związane z montażem sieci kanalizacji deszczowej dla odwodnienia drogi oraz przebudowa sieci kanalizacji sanitarnej, natomiast w zakresie branży melioracyjnej kontynuowano wykonywanie ubezpieczenia dna i skarp cieków z wykorzystaniem geokraty komórkowej i narzutu kamiennego.

W zakresie branży konstrukcyjnej trwały prace wykończeniowe na MOP Jeżowe.

S19 odc. Podgórze – Kamień o dł. 10,5 km

Aktualne zaawansowanie robót wynosi 79%.

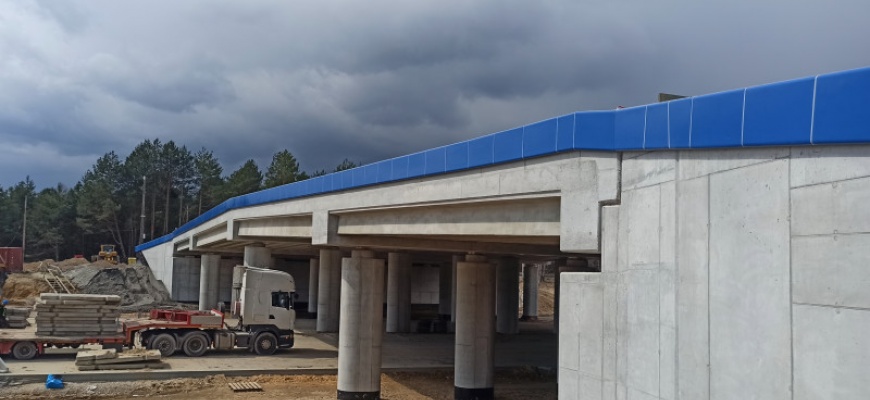

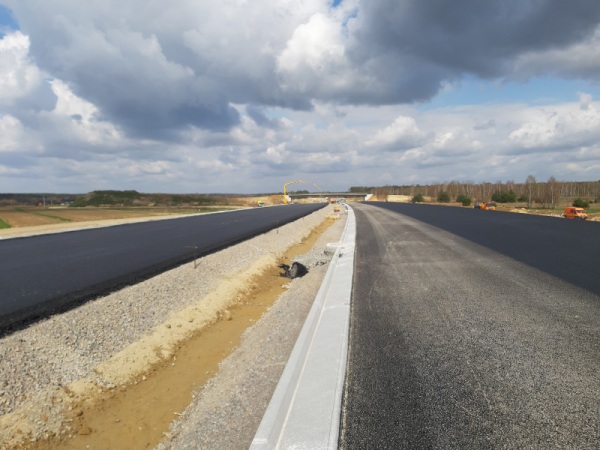

Wykonawca (Budimex S.A.) w ubiegłym tygodniu (59. tydzień budowy) w zakresie branży drogowej kontynuował roboty ziemne. Wykonano ok. 9500 m3 nasypów oraz 2000 m3 wykopów drogowym. Ułożono też następne odcinki podbudowy pomocniczej i zasadniczej, a także kontynuowano oczyszczanie i skrapianie warstw konstrukcyjnych i bitumicznych. Ponadto, ułożono kolejne 400 m ścieku drogowego trójkątnego i 110 m krawężnika betonowego. W zakresie branży mostowej:

- na przejściu dla zwierząt małych 17PZM, przejściu dolnym dla zwierząt średnich 29PZŚd oraz wiaduktu 34WD w ciągu drogi powiatowej nr 1364R nad S19 kontynuowano prace związane z montażem zbrojenia i deskowania oraz betonowaniem kap chodnikowych

- na przejściach dla zwierząt małych 17.1PZM i 18PZM, wiadukcie 30WS nad drogą powiatową nr 2603R Krzywdy – Zaborczyny oraz przejściu górnym dla zwierząt średnich 33PZŚg kontynuowano prace związane z montażem zbrojenia i deskowania oraz betonowaniem ustroju nośnego

- na wiadukcie 27WS nad DW861 – węzeł Jeżowe, rozpoczęto montaż krawężników granitowych i prefabrykatów gzymsowych

- na wiadukcie 28WS nad drogą gminną nr 002308R prowadzono prace związane z wykonaniem izolacji korpusu przyczółka i płyt przejściowych obiektu. W zakresie branży sanitarnej trwały prace związane z montażem sieci i uzbrojenia kanalizacji deszczowej, natomiast w zakresie branży elektroenergetycznej kontynuowano układanie rur osłonowych dla oświetlenia drogowego i rozpoczęto układanie rur przepustowych pod łącznicami węzła Nowa Sarzyna.
