Budowa obwodnicy Stalowej Woli i Niska zaawansowana w 70%


Postępują prace na budowie ponad 15-kilometrowej obwodnicy Stalowej Woli i Niska w ciągu DK77. Zaawansowanie robót sięga 70% z czego robót drogowych 62%, a mostowych 86%.

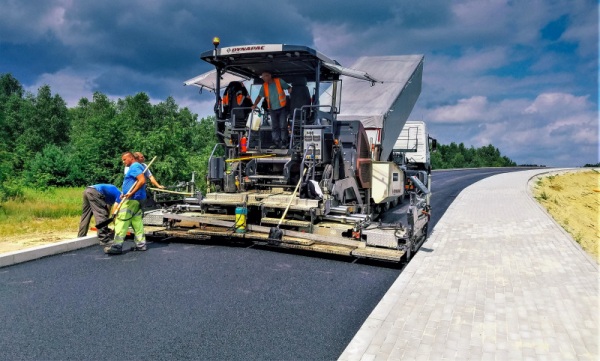

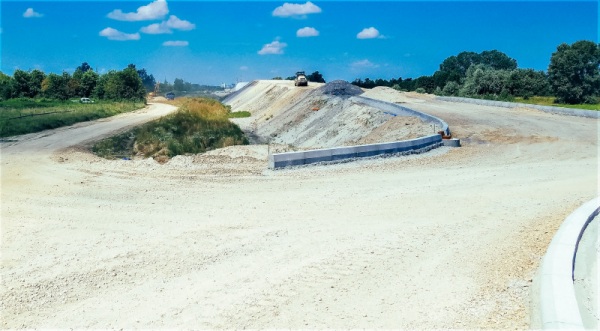

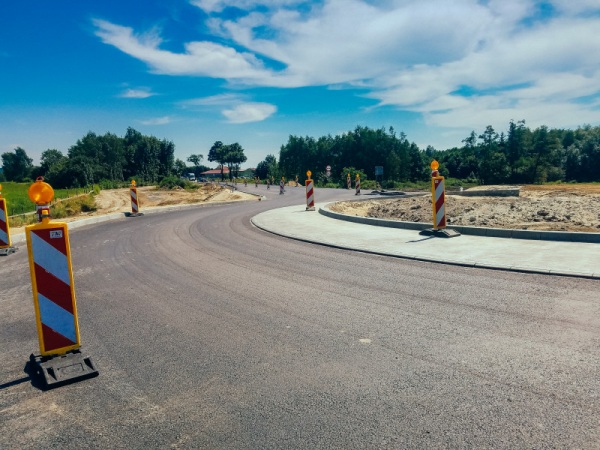

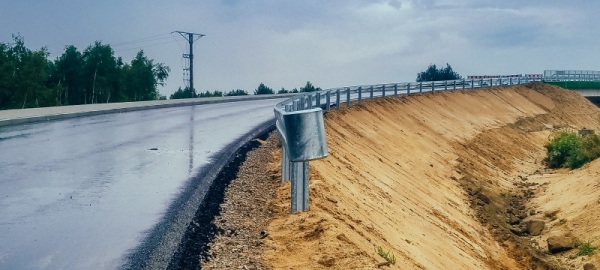

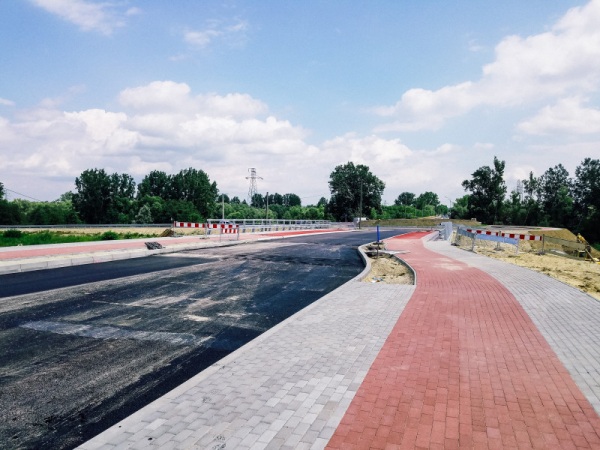

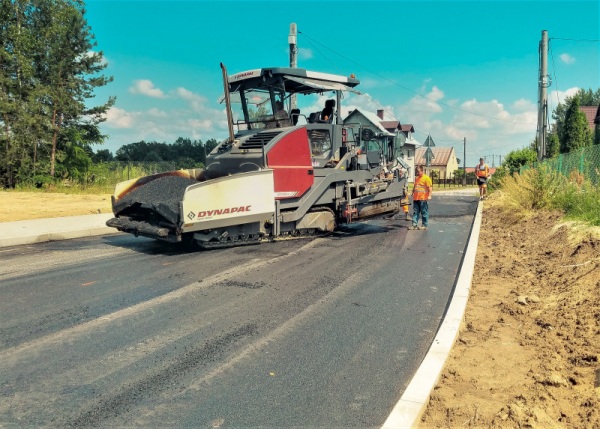

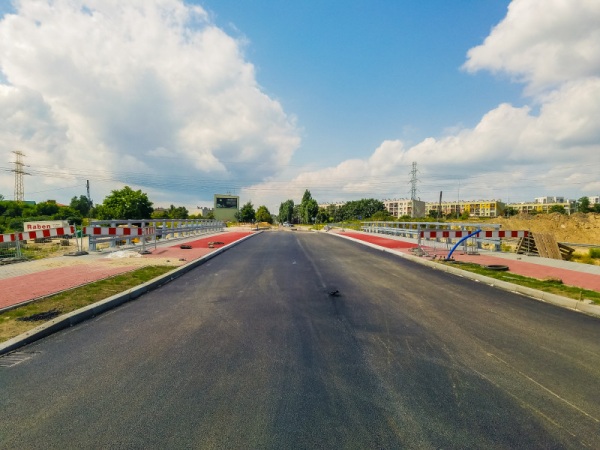

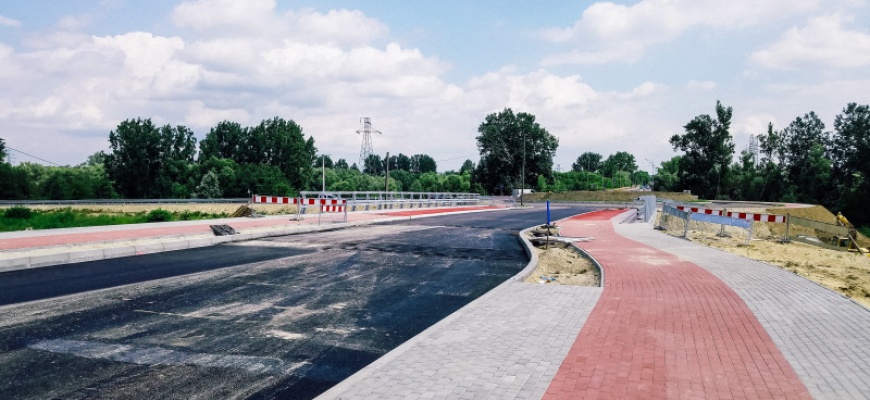

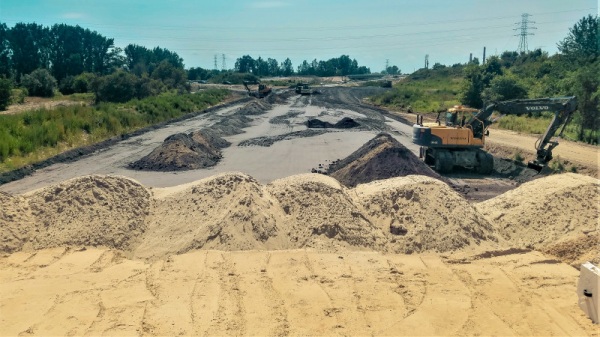

Na budowie obwodnicy prowadzone są prace na całym jej przebiegu. W ramach robót drogowych na odcinku 3,2 km trwa budowa nasypów, na dł. 2,8 km wykonywane są podbudowy tłuczniowe, a na 2,7 km humusowanie. Wykonywane są również przykanaliki i wpusty. Trwają przygotowania do układania podbudowy bitumicznej.

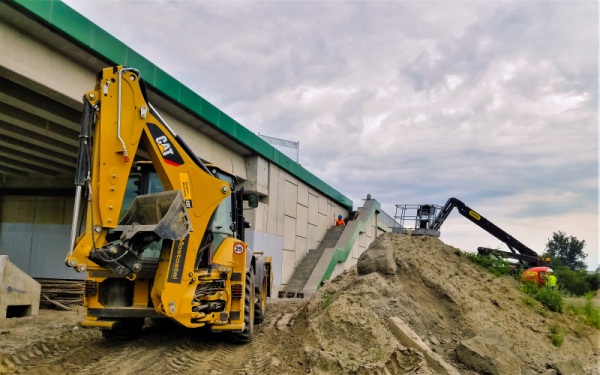

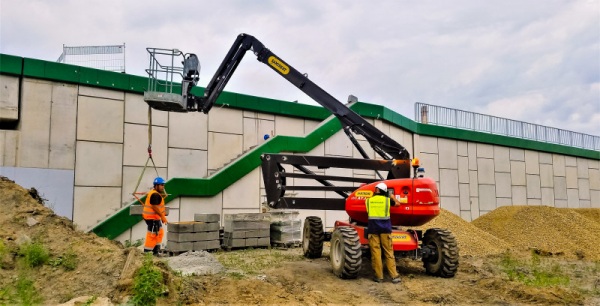

Roboty mostowe prowadzone są na obiektach:

- wiadukt PG-1 – wykonywanie wyposażenia, montaż kotew barier energochłonnych

- wiadukt PG-2 - wykonywanie wyposażenia, montaż kotew barier energochłonnych

- wiadukt PG-3 – wykonywanie zasypki obiektu

- wiadukt WD-2 – prace wykończeniowe, planowane jest złożenie wniosku o pozwolenie na użytkowanie

- most ED-1-1 – wykonywanie zasypki obiektu

- most ED-1-2 – wykonywanie wyposażenia, montaż kotew barier energochłonnych i montaż balustrad

- wiadukt PG-4 - wykonywanie kap chodnikowych

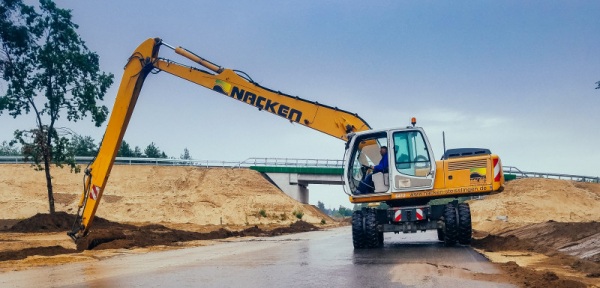

- most PG4a – wykonywanie zasypki obiektu

- wiadukt PG-4b - wykonywanie zasypki obiektu, wykonywanie płyt przejściowych

- wiadukt WK-1 - wykonywanie zasypki obiektu i montaż muru oporowego

- wiadukt WD-6 – wykonywanie zasypki obiektu, montaż balustrad na obiekcie

- wiadukt WD-7 - prace wykończeniowe, planowane jest złożenie wniosku o pozwolenie na użytkowanie

- wiadukt PG-5 - prace wykończeniowe, planowane jest złożenie wniosku o pozwolenie na użytkowanie

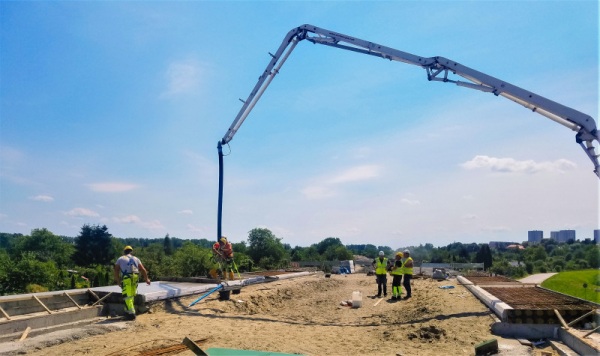

- mur oporowy MO – 08 – budowa muru i wykonywanie zasypki z gruntu zbrojonego

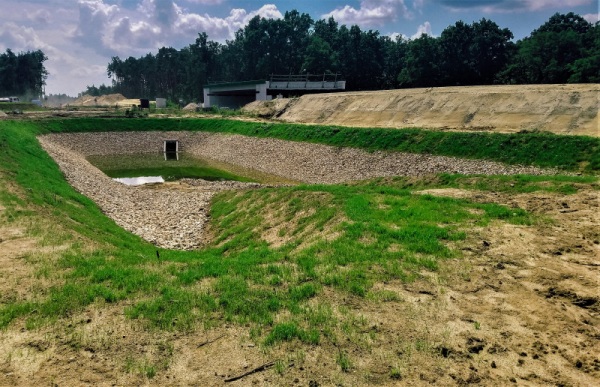

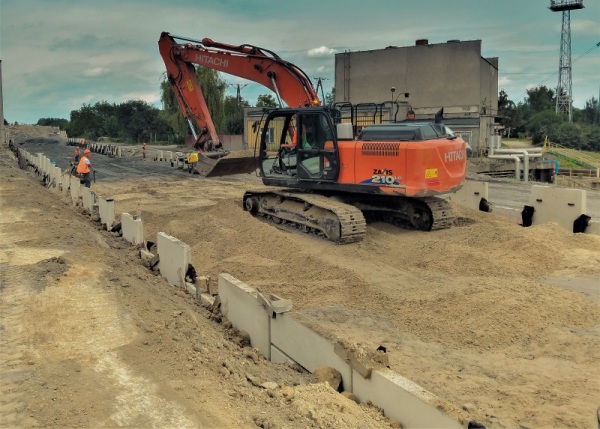

W ramach robót branżowych wykonywany jest zbiornik i zjazdy do zbiorników, a także trwa realizacja oświetlenia budowanego ronda na DK 19, kanału technologicznego oraz wodociągu DN800 HSW.

Opis inwestycji

Budowa obwodnicy Stalowej Woli i Niska w ciągu drogi krajowej nr 77 obejmuje odcinek od Stalowej Woli – skrzyżowanie Trasy Podskarpowej z ul. Chopina do połączenia z realizowaną drogą ekspresową S19 na terenie gminy Nisko.

Inwestycja polega na budowie drogi jednojezdniowej dwupasowej o nawierzchni odpornej na koleinowanie, ze skrzyżowaniami jednopoziomowymi i dwupoziomowymi, dwoma łącznikami drogowymi, mostami, wiaduktami, przepustami, drogami obsługującymi przyległy teren, urządzeniami ochrony środowiska oraz przebudowę infrastruktury technicznej kolidującej z inwestycją.

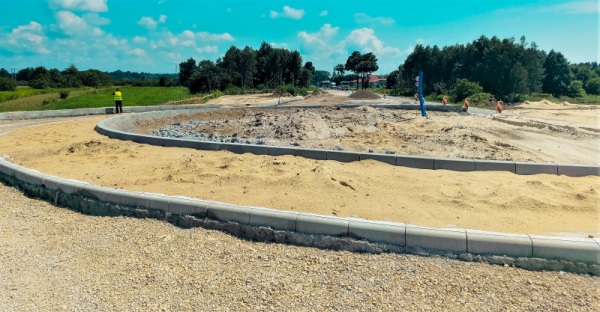

W ramach budowy powstanie węzeł komunikujący obwodnicę z drogą powiatową nr 1024R (ul. Czarnieckiego) oraz 4 skrzyżowania jednopoziomowe (ronda) komunikujące obwodnicę ze Stalową Wolą, ze strefą przemysłową, z Niskiem oraz z DK19:

- czterowlotowe rondo na skrzyżowaniu ul. Podskarpowej z ul. Chopina i projektowaną drogą wojewódzką nr 855,

- trzywlotowe rondo na skrzyżowaniu z projektowaną drogą gminną (łącznikiem do istniejącej DK77),

- czterowlotowe rondo na skrzyżowaniu z ul. Podsanie i projektowaną ul. Modrzewiową,

- czterowlotowe rondo na skrzyżowaniu z DK19.

Przypomnijmy, że umowny termin zakończenia robót to kwiecień 2021 r.

Przewiń do komentarzy
















Komentarze

Dodaj swój komentarz

Przed publikacją zapoznaj się z Polityką Prywatności. Pamiętaj ponosisz odpowiedzialność za swój wpis!
By sprawdzić czy nie jesteś bootem, wpisz wynik działania: 1 + 2 =
